沈海高速公路水口至白沙段改扩建工程全长125.2km,起点接佛开高速,终点接阳茂高速,为开阳路段。开阳改扩建工程主要采取沿旧路两侧拼接加宽,或对旧桥路进行维修加固及上跨天桥的拆除重建,保持旧路平纵断面不变的扩建方案,最终将原来双向四车道改扩建为双向八车道,路基宽度由28m扩建为42m,设计速度达到120km/h。
开阳改扩建工程为T1标段,起点桩号K3157+345.25,终点桩号K3214+967,全长57.607km,路基长50.306km,鱼塘、软基380余处,最大填方高度为105m。由于该旧路运营近20年,路基拼接沉降问题严重,成为改扩建施工的难点。此项改扩建工程主要采用软基处理措施、压实度保证措施和裂缝控制措施等路基拼接技术实现路基拼接。目前沉降观测数据显示拼接质量较好,满足设计及规范要求,为后续改扩建工程提供参考。
2 软基处理
2.1清淤换填处理
水(鱼)塘路段及软土深度不超过3m的路段可采用清淤换填的方法处理,换填材料采用未筛分碎石透水性材料。但水(鱼)塘清淤排水会出现临空面、水位的变化,容易引起老路基坍塌,应进行分段清淤排水处理。
其中清淤长度<20m时,采用老路堤坡脚插打钢板桩+放水清淤+基坑验收+分层碾压回填未筛分碎石处理;清淤长度>20m时,采用老路堤坡脚插打钢板桩+沿清淤边线外2m纵向填筑围堰兼便道+抽水+分段清淤+基坑验收+分段分层回填碾压未筛分碎石(分段长约10m)处理。
2.1.1清淤
清淤前要做好临时排水系统,在换填范围内两侧挖横纵向排水沟,保证施工范围内不积水。
清淤时采用挖掘机向前掘除,自卸汽车将废土运走。软土挖除后,开挖基底至设计深度,进行静力触探试验,分析持力层地质是否符合施工要求。如果符合施工要求,则进行回填;如果不符合施工要求,则应制定变更方案,以保证基底承载力满足设计要求。清淤完毕,监理工程师组织现场三方联测验收。
2.1.2碎石换填
挖除后随即进行回填,回填材料为未筛分碎石。
(1)测量放样:填筑前先开展放样工作,拉出松铺厚度,并标出测试点位置,做好各项记录,测出各点高程备用。
(2)取料运输:采用自卸汽车和挖掘机互相配合的方式来运输填料,缩短材料转运时间,保证设备持续运行。
(3)摊铺、整平及碾压:采用水平分层法填筑施工,一次性全幅填筑,每层摊铺厚度≤20~30cm。填平后用26t压路机进行辗压,辗压次数不少于4~6遍,可采用沉降差分析,压至没有产生明显的沉降为止,沉降差应<2mm才满足设计与规范要求。每层施工均需验收后方可进行下一层施工。
2.2预应力管桩处理2.2.1材料
(1)管桩:预应力混凝土管桩型号为C80-PHC-A400。
(2)桩尖:十字型钢板。
(3)桩帽:C25混凝土(搅拌站集中供应)、钢筋。
(4)褥垫层材料:碎石粒径8~30mm,含泥量<5%;土工格栅材料为双向焊接聚酯或钢塑土工格栅GSZ80/PET(PE);纵横向极限抗拉强度≥80kN/m,其技术指标执行国标《土工合成材料、塑料土工格栅》(GB/T17689-2008)。
2.2.2施工方案
施工顺序:填筑作业平台→老路堤边坡外侧隔桩施打管桩→老路堤临时边坡开挖→老路堤边坡范围预应力桩施工→桩顶托帽及碎石垫层→加宽路堤填筑→等载预压。
(1)对于原填土高度H≤2.5m的路段,施工时由外而内,在坡脚小开挖即可进行软基处理,只处理加宽路堤部据布桩需要按1:0.75对原有路堤边坡临时开挖,以便坡脚范围软基处理施工,采用木板对开挖面作临时支挡。
(2)对于原填土高度H>2.5m的路段,施工时由外而内,施工方法则采用基本不开挖旧路边坡+分两次软基处理+两次填筑新路堤进行。在满足施工机械要求情况下,以填筑高度距离路面2.5m时为施工平台的分界线分两次施工。管桩采用锤击沉桩的方式进行施工,停锤采用贯入度控制100mm/10击。管桩完成后进行静载实验,随后及时施工桩帽并回填碎石。
2.3高压旋喷桩
旋喷桩施工采用MGJ-50双管高压喷钻机作业。水灰比按照1:1要求配置水泥浆,浆液压力为24MPa,旋转速度为20r/min,提升速度为0.2m/min。
2.3.1清理场地
采用人力或机械使场地平整,挖好排污池、排污沟,做好泥浆池,并根据设计要求使用明显标志标识桩点。
2.3.2钻机
就位移动钻机到设计孔位,采用经纬仪调整好垂直度,使钻头对准桩点,钻杆倾斜度≯1%,钻孔孔位与设计孔位的偏差≯50mm。
2.3.3钻孔
(1)钻进:钻机移至设计孔位并调整好垂直度,使钻头对准设计桩位中心。射水试验后开钻,射水压力由0.5MPa增至1.0MPa以减少摩擦,防止喷嘴堵塞。
(2)接长钻杆:当第一根钻杆钻进后,停止射水待压力下降,然后接长钻杆,再继续射水钻进直到钻到设计桩底位置。
2.3.4制浆
采用合格的P.O4.25R早强水泥和洁净饮用水,按选定的1:1水灰比进行配制。2.3.5旋喷旋喷作业:钻孔至设计高程后待液浆从孔底冒出,钻杆开始旋转和提升,由下而上旋喷,同时开启智能流量记录仪,浆液压力为24MPa,旋转速度为20r/min,提升速度为0.2m/min。
2.3.6冲洗
补喷完成后提出钻杆及钻头进行低压射水,冲洗钻杆、喷嘴,即可移动钻机。当遇到特殊情况时,必须清洗所有的管路、器具。
2.3.7移开钻机
当一根桩旋喷完毕后,移开钻机进行下一根桩作业,相邻两桩施工间隔时间≮2d,间距≮2m。
3 压实度保证措施
3.1工作垫层设置
在填土之前设置工作垫层,可保证基地、旧路排水顺畅,使得新填土方不会因为含水率问题导致压实度不足,尽量减少后期沉降程度。工作垫层厚度可根据现场实际情况进行确定,厚度应>50cm。垫层采用未筛分碎石,分层填筑、碾压,压实按照石方路堤要求验收,沉降差<2mm。
3.2液压强夯
新旧路基拼接通过挖台阶处理,新建路基每填平一个台阶就采用液压夯实机械夯实,通过液压夯实新旧路基台阶位置的填土密实度,降低接缝位置工后沉降。液压式夯实机最大夯击势能为30kJ,夯实机按施工作业点净距50cm布置,由两侧向路中心夯实。其中,桥台后第一排采用10kJ夯击势能12锤夯实,其他位置则采用30kJ夯击势能9锤夯实。
4 裂缝控制措施
4.1台阶设置
填方段清包边土后,原边坡坡率1:1.5的边坡开挖台阶每级高度为1m,台阶宽度为1.5m;原边坡坡率1:2的边坡开挖台阶每级高度为1m,台阶宽度为2m。
4.1.1路堤拼接处台阶开挖方式
先清除旧路堤边坡表层土,然后将原有路堤边坡从路堤坡脚向上开挖成高度为100cm、宽度为150cm或200cm的台阶,边挖边填,加宽路基填至第一层台阶后再进行第二层台阶的开挖。
4.1.2施工顺序
路基边坡清除包边→挖台阶1→回填土2→压实→挖台阶3→回填土4→逐层压实→挖台阶5→碾压补强→铺设土工格栅→回填土6→逐层压实→挖台阶7→回填土8→逐层压实→挖台阶9→碾压补强→铺设土工格栅→……,如图1所示。

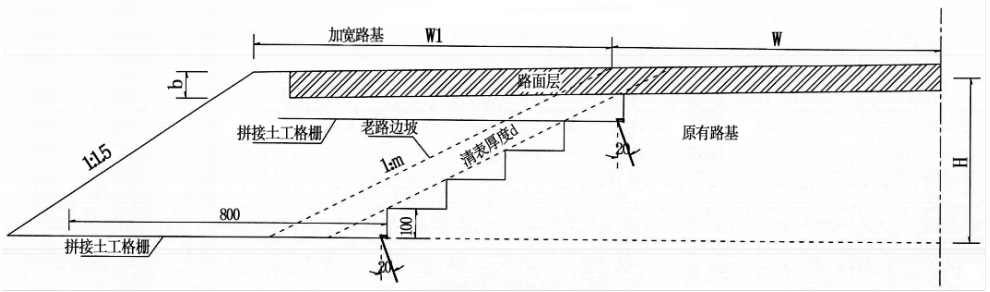

图1 新旧路基衔接图(单位:cm)
4.2土工格栅设置
每填土增高、补强压实2m后,需自台阶内角处铺设一层宽8m的单向土工格栅。路床底面需铺设一层单向土工格栅,正方形布置,间距为2m×2m,拉紧并用U型钉固定,其中U型钉采用A6mm钢筋制作。路堤拼接部位土工格栅端部打入φ16mm短锚进行锚固。
5 结语
公路改扩建工程是一项利民工程,也是未来公路工程施工主要项目。因此,如何有效控制路基施工质量,确保后期不发生大幅度沉降开裂,为人们出行提供便利的条件,将成为改扩建施工质量控制的重点。开阳改扩建的施工项目,总结出一套详细的路基拼接技术,有效控制沉降幅度,对改扩建施工具有重要的参考价值。
作者:胡典亮 (保利长大工程有限公司第二分公司)
