1 工程概况
雪峰山1号隧道位于湖南省隆回县与溆浦县境内,进口里程为DK243+255,出口里程为DK254+925,全长11670m。隧道进口至DK244+603.69位于R=9000m的曲线上,其他地段位于直线上;隧道内设人字坡,DK243+255~DK249+500(6245m)为9.2‰的上坡,DK249+500~DK254+914(5425m)为4.6‰的下坡,隧道最大埋深780m。全隧Ⅱ级围岩1825m,占15.6%,Ⅲ级围岩5355m,占45.9%,Ⅳ级围岩3385m,占29.0%,Ⅴ级围岩1105m,占9.5%。
2 施工方法的选择
在选择隧道施工方法时,需要考虑下述几个方面因素:
(1)隧道结构形式和隧道长度。在选择施工方法时,隧道的断面尺寸、隧道的长度、隧道的长度等都会对施工方法的选择造成影响。
(2)在选择隧道施工方法时,需要根据地下水情况、围岩级别等进行施工方案的选择。
(3)隧道埋设深度。在同一地质情况下,隧道的埋设深度对施工方法的选择有比较大的影响。
(4)施工条件。在施工过程中,施工人员的综合素质、施工能力、机械装备等对施工方案有比较大的影响。
(5)环境条件。在进行施工时,可能会因为施工对地下水、爆破振动、噪声、地下管线、临近建筑物等造成影响,尤其是自城区施工期间,合理的施工方法至关重要。
(6)施工工期。在施工期间,施工工期也是影响施工技术的一个重要因素,需要根据工期要求合理的选择施工方案。
在矿山法施工过程中,常见的施工方法有交叉中隔壁法、中隔壁法、台阶法、全断面法等施工技术。本工程采用台阶法进行施工,施工过程中对爆破振动要求比较高,为了降低爆破振动产生的影响,本工程设计1号隧道Ⅱ、Ⅲ级围岩段采用光面爆破开挖,以减少爆破冲击波对围岩的扰动,采用人工风动凿岩机钻眼,非电毫秒雷管微差起爆。
3 光面爆破
3.1 施工技术程序
光面爆破会受到多种因素的制约,其中地质因素主要有围岩层理、节理、整体性和强度,施工现场围岩的情况非常复杂,因此爆破参数需要在施工现场进行动态整合。以相同围岩试爆参数为基础,在开展爆破作业时,需要聘请经验丰富的工程师进行操作,对围岩的实际情况进行综合分析,从而获得最佳的爆破技术参数。下一次循环施工需要以上一次循环施工的技术参数为基础。光面爆破设计流程详见图1。
图1 光面爆破设计流程图
3.2 设计钻爆
钻爆设计包括的内容比较多,主要有炮眼的间距、位置、深度、数量、装药量、爆破器的材质、炮眼的种类和装药形式、钻眼的质量标准、钻孔使用的机械设备、起爆的顺序和起爆方法等。
3.2.1 炮眼直径
对所处位置的地质情况、炸药性能、配套设备使用和凿岩设备等情况进行全面的分析,得知单线地铁隧道的断面为中等水平。在钻孔时,使用的主要办法为人工手持风动凿岩机与多功能设备一起使用。影响炮眼的因素有很多,比如炸药的性能、岩石的性质以及炮眼的直径等。爆破效果与钻孔数量的多少有着非常直接的关系,可以使用式(1)进行计算:
(1)
式中,N为全断面炮眼的数量,不包括周边眼在其中;K为单位岩石体积所需要使用的炸药剂量,通过对以往的工程进行仔细研究, 结合多年的施工经验,在试验阶段单耗炸药量的标准可以设定为1.5kg/m3,通过对爆破效果进行认真分析后,不断调整炸药消耗量;S围巾挖掘面积;n为炮眼装药系数的平均值;r为炸药的密度值,在选择炸药时,一定要以实际施工情况为基础;L为炮眼的挖掘深度;Qg为周边眼使用炸药的剂量。
在对炮眼的深度进行计算时,需要对岩石的强度、循环作业的时间、操作技术的水平以及凿岩使用的机械设备情况等进行认真分析,从而获得最佳的炮眼挖掘深度,使光爆面以外的围岩不会受到大范围的干扰,使单循环的支护时间得到有效控制,使因孔深过大而导致的周边眼底超挖的情况得到有效抑制,使工程的经济效益得到不断提高。
3.2.2 周边眼和装药结构
对国外的大量实践经验进行认真分析,光面爆破层的厚度与周边眼的间距之间的比值保持在0.8左右时,其效果最为理想,通常≤1.0。周边眼抵抗线对于光面爆破起到了非常重要的促进作用。
要想使周边眼爆破后形成的孔面不对围岩壁造成严重损坏,装药结构和炸药的性能起到了非常重要的作用。认真分析大量的实践经验,在光面爆破后形成的周边眼要想完整,使用的炸药一定要是高爆破力的炸药。装药的形式有很多,经常使用的有混合装药、反向装药和正向装药3种,对实际的边界情况进行认真分析,光面爆破最好使用反向装药的办法。
爆破效果受不耦合装药系数的直接影响,与岩层的性能和炸药的性能有着直接的关系。在选择光面爆破不耦合系数时,孔壁上作用的压力一定要<岩石的抗压强度。光面爆破装药的情况详见图2。

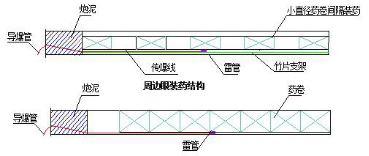

图2 装药结构图示
3.3 光面爆破施工技术
在钻孔时,使用人工风动凿岩机进行作业。将孔眼固定好,安排专人对拱部辅助眼和周边眼进行钻孔,周边眼和外插角的间距一定要控制好。拱部周边眼钻孔结束后,使用装药平台对装药联线进行操作。
(1)准备阶段。在开始施工前,一定要将“四查”工作落实好。①钻机油管所有部件、钻臂和钻机的运转情况;②水、电和管线连接情况;③钻杆和钻头配件的准备情况;④耗材的准备情况。
(2)钻孔定位。在掌子面上将炮眼高程、中线和位置标记好,用十字线作为记号,对钻孔的范围进行确定,对钻孔的施工先后顺序进行安排。
开口施工:钻眼时,使用人工风动凿岩机进行作业,隧道中线与钻杆方向形成的夹角一定要满足外插角的要求[5]。
(3)钻孔移位。在第一个炮孔钻好后,开始第二个炮孔的钻进,在钻孔时,一定要做到“齐、平、顺、准”。其中,齐是指孔底一定要保持在同一水平面上,爆破后的断面一定要平整,这样下一循环施工就会比较便利;平主要是指所有的炮眼之间一定要保持平行,孔底与孔口的间距一定要相等;顺主要是指侧墙孔的孔口一定要顺开挖掘,孔底的位置一定要控制在设计允许的范围之内;准主要是指以周边孔参数要求为基础,对孔位进行精确挖掘。
(4)钻孔质量。在光爆钻孔时,爆破设计师对钻孔作业进行统一指挥,按照“五定”岗位责任制认真开展钻孔作业。所有的分区施工一定要保证有条不紊,防止出现拥挤、碰撞或互相干扰的情况发生。在钻孔时,一定要对施工规律进行详细掌握,从而使钻孔的准确性和速度得到不断提升。
4 爆破效果
认真分析隧道Ⅲ类围岩光面预裂爆破的施工效果,主要的表现为爆破后两侧围岩比较平稳,不会有大块岩石坍塌和剥落的情况发生;线性超挖量的平均值保持在10cm左右,线性超挖量的最大值为16cm;预裂面和光爆的炮孔痕迹保存率在80%以上;炮孔的使用率保持在90%以上。
5 结语
综上所述,在地铁矿山法隧道施工过程中,光面爆破施工技术和测量放样的准确性、工程地质条件、爆破产生、作业水平、装药结构等都有比较大的联系,为了保证爆破效果,需要对爆破参数进行合理设计,结合爆破效果对施工参数进行调整。本文通过采用上述方法进行光面爆破后取得了良好的爆破效果,达到了预期要求,值得类似工程借鉴和参考。
参考文献
[1]姚红方.地铁隧道矿山法施工安全风险管理研究[D].徐州:中国矿业大学,2016.
[2]于丹丹.地铁隧道施工邻近建筑物安全风险研究[D].大连:大连理工大学,2011.
[3]张建臣,刘开之.隧道施工光面爆破参数选择与质量控制措施[J].中国公路,2009,(S1).
[4]李世民,刘志强,彭友君,等.北京地铁矿山法施工隧道坍塌原因分析及预防处理措施[J].工程勘察,2008,(8).
[5]王军琪,丁振明,石祥锋.地铁矿山法隧道近距离施工数值模拟分析[J].地下空间与工程学报,2013,9(S1).
收稿日期:2018-07-13
作者简介:吴超(1986-),男,山西太原人,中铁十二局集团第二工程有限公司工程师,研究方向:路地铁施工。
