高压架空输电线路张力放线施工技术研究

来源:《中国高新科技》杂志社 时间:2018-08-08

随着国民经济的增长,城镇化水平不断增长,城市商用民用建筑越来越多,导致电能的消耗量与日俱增。随之而来的是超特高压线路使用比例骤增,因为所有高压输电线路的应用过程,都会受到周围环境的影响。另外,高压线路在工作的过程中会产生巨大的线路输送量,所以,对高压线路的要求较高。尤其是在超特高压架空输电线路中,作为关键技术,张力放线施工技术水平特别重要。

1 影响输电能力因素及施工特点

1.1 主要因素

1)所有超特高压线路都具有线路本身的自然传输功率。

2)线路最大传输功率。所有高压线路的传输功率都会受到很多因素的影响,比如热稳定性、最大静态稳定电压及最大电压,另外线路的传输功率还和线路具体的长度有着紧密的联系。

3)功角的稳定性。超特高压交流输电系统是否能稳定运行最为关键的指标和参数就是功角稳定性,只有输电子系统中同步发电机处于较为稳定的状态,超特高压交流输电系统才能正常稳定地运行,另外,要求同步发电机的运行和超特高压交流系统的运行必须同步进行。

4)控制稳定的电压。确保输电线路上所有点位的电压接近或者等于额定电压是保证高压输电线路高效运行的前提,只有线路上电压稳定,才能解决电压稳定以及无功控制,合理配置无功补偿装置。

5)线路热稳定。影响超特高压输电线路传输效率的另外一个因素是线路热稳定,因为在所有输电线路工作的过程中,都会因为自身电阻的原因产生一定的热能,这些热能会影响线路的输电能力。

1.2 张力放线施工技术特点

对比普通输电线路,高压架空输电线路具有更多优点:数据距离相对较长、输送电压等级相对较高及输送电量相对较大。选择导线的时候,尽量选择单相多分裂形式导线。另外在线路张力放线施工的过程中,施工过程也具有一定的特点。(1)因为所有需要展放的导线的形式都是多分裂形式,因此必须同时进行相同导线的展放,同时借助相应功能的张力设备。(2)因为导线具有截面积较大与单位量较重的特点,因此在具体展放的过程中,需要承受的张力和牵引力都相对较大。不仅如此,光缆的展放过程必须单独在一定施工场地进行,不能和其他导线一起进行展放。

2 施工区段区分

文章涉及工程在张力放线施工的过程中,架线区段的长短会受到以下因素影响:线路条件、放线质量、紧线难度及放线质量。所以,该工程具体工段的区分必须以实际施工环境为基础,充分考虑各项因素,尽可能使施工过程更为经济。

在进行放线施工的时候,牵引力和张力必须满足如下要求:(1)交通便利要求,确保所有牵引机和张力设备可以快速地运输到施工现场;(2)施工场地要求,不管是施工地形、施工场地的地质因素,还是施工场地的面积,必须满足相关施工要求;(3)两相邻的直线塔之间如果满足施工要求,可以进行轮临锚。布置场地的时候,不管是牵引机还是张力机,必须布置在施工场地的中心线上,保证进出口和临塔的角度差<15°。所有施工设备必须按照相关标准进行锚固,施工前对所有设备进行第二次检查。

3 输电线路展放

3.1 初导展放方法

在具体施工过程中,展放工作可以凭借热气球和直升机进行。在线路展放过程中,为了确保初导可以准确地降落在塔顶,分段展放可以参考飞行器实际飞行能力,还需要借助人工干预,保证所有导线施工的连续性。展放工作不仅在空中进行,还可以在地形相对平坦的区域进行。所有轴导引绳需要分散至每个施工点,然后进行人工铺开,同时在电塔上设置线滑车,连接相邻的输电塔。将导引绳锚固住,导引绳的回收需要在指定位置进行。只有确保导引绳已经上升到预定高度,方可进行后续步骤。如图1所示为张力场平面布置示意图。

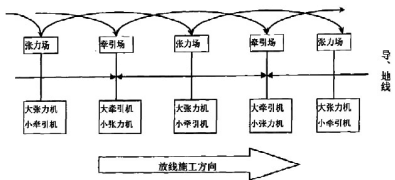

1 张力场平面布置示意图

3.2 中间导引绳展放

在展放中间导引绳的过程中,需要注意以下内容:(1)导引绳的展放必须逐级进行,一导牵引导放二导,二导牵引导放三导,确保牵引绳科学展放。(2)完成展放后,需要做好标记。(3)如果空中展放有多余导引绳出现,需要逐条牵出导引绳,保证所有导引绳回收至放线滑车内。这里需要格外注意,大规格导引绳的牵引需要凭借大规格的导引绳进行牵引。

3.3 牵引绳展放

在展放牵引绳时,必须提前做好计划工作,保证相同型号的导引绳的转换必须在相同的滑轮车内进行。另外,凭借小张力机和小牵引机的配合,保证所有牵引绳都能得到合理展放,如果导线张力放线技术和操作方法相同,应该选择一牵一放线方法。

3.4 架空地线展放

以过去的施工经验,电压为5OOkV输电线路架空地线技术所应用的放线方法均为张力放线法,放线的主要方式以导引绳为基础,张力放线。在放线的过程中,可以凭借小型张力机或者大型牵引机进行架空地线牵放。

OPGW在进行放线的过程中,必须确保OPGW长度等于区段长度。OPGW的展放必须借助张力机,按照相关规定进行施工,在施工的过程中,需要格外注意,控制OPGW放线滑车中的额包络角≤60°。

4 张力放线施工

1)在进行导线盘绕时,需要注意导线的盘绕放线和导线外层线的方向相同,盘绕具体方向为左进右出。

2)和导线连接的连接器尾部需要进行绑扎,如果没有格外要求,控制绑扎圈数≤25圈,相邻铁兹的距离≤170mm,另外必须确保所有铁兹连接强度可以满足具体施工要求。在进行网套连接器的固定时,凭借旋转连接器对其进行固定,计算尾部受力程度,调整尾部张力,对尾线进行收紧。

3)在进行张力放线的过程中,检查导线具体的盘绕圈数,一般来说,控制盘绕圈数>6圈,固定线轴和尾端。

4)指挥所尽量设置在张力场内,凭借具体实际情况对张力作业进行指挥。在进行现场指挥的过程中,所有施工中位的具体情况需要汇总多方资料记性指挥。

5)牵引时需要遵循先慢后快的原则。也就是在开始牵引的时候尽量放慢速度,对施工沿线进行观察,一旦出现异常,立即进行调整后施工。在放线的过程中,随时准备调整放线张力,确保牵引板时刻处于相对平衡的状态。待导线和牵引板放空后,慢慢提升牵引速率。

6)在进行牵引时,收线打开张力机,只有张力机刹车后方可进行牵引机的启动。如果施工完成需要停止作业,也必须先停止张力机,然后再关闭牵引机,最后关闭张力机。在放线的过程中,随时依据张力机特性进行张力的调整,保证尾绳和尾线的张力处于一定范围内。在调整张力的过程中,防止出现牵引绳和导线的大幅度波动。

7)如果放线张力符合相关标准,立即停止牵引工作,进行塔号压线滑车的安装,为后续工作做准备。

8)如果应用2台张力机控制牵引机性,必须提前设定好1台张力机,并保持相关参数不变,为了保证更好的张力输出效果,随时对另外一台张力机的张力进行调整。

5 结束语

综上所述,高压架空输电线施工属于高危作业,而作为高压架空输电线路的基本工作,高压架空数显线路张力放线施工十分重要。在高压架空输电线路张力施工的过程中,必须详细地了解施工要点,同时熟练掌握该项技术的施工方式和具体工序,控制施工各个环节。在开展施工前,选择最合理的施工方案,然后依据方案所有环节标准对各个施工环节进行控制,保证施工可以安全有序地进行。



参考文献

[1]沈志.超特高压架空输电线路张力放线施工技术应用研究[D].昆明:昆明理工大学,2010.

[2]杜小龙.超特高压架空输电线路张力放线施工技术分析[J].现代工业经济和信息化,2016,(7):76-77.

收稿日期:2018-04-24

作者简介:邓玉章(1972-),男,四川威远人,成蜀电力集团有限公司工程师,研究方向:工程项目管理。


上一篇:海上震源船GPS跟踪定位软件的开发及应用
下一篇:强风化千枚岩路堑边坡稳定性分析与支护措施

1.凡本网注明“来源:高新科技网”的所有作品,版权均属于高新科技网所有,未经本网授权,任何单位及个人不得转载、摘编或以其它方式使用上述作品。已经本网授权使用作品的,应在授权范围内使用,并注明“高新科技网”。违反上述声明者,本网将追究其相关法律责任。

2.凡本网注明“来源:XXX(非高新科技网)”的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。

版权声明:凡注有稿件来源为“中国高新科技网”的稿件,均为中国高新科技网版权稿件,转载必须注明来源为“中国高新科技网”
